近日,贡山独龙族怒族自治县独龙江乡雄当村传来喜讯,随着20千伏雄当线最后一段导线顺利架通、一次性送电成功,独龙江乡4条20千伏灾后重建主干线路工程全线竣工投运。历经195天攻坚克难,南方电网云南怒江供电局在高黎贡山绝壁峡谷间筑牢电力主动脉,补齐当地电网防灾抗灾短板。

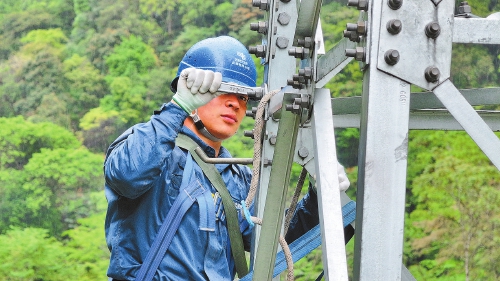

施工人员在杆塔上作业。通讯员龙行娟/摄
2025年5月31日,百年一遇特大洪灾席卷独龙江乡,4条20千伏线路全部瘫痪,全乡2040户群众电力供应中断。怒江供电局第一时间组建前线联合指挥部,于当年6月2日晚恢复乡政府驻地供电,6月5日实现“村村有电”,6月10日“户户亮灯”,6月29日圆满完成应急抢险任务。
为彻底破解独龙江电网抗灾能力薄弱的突出问题,云南电网公司全面启动独龙江电网灾后重建工程。怒江供电局及时成立独龙江乡电网灾后重建暨“数智”微电网示范区建设工程指挥部,统筹设立前方指挥部及6个专业攻坚组,组建北部、南部灾后重建及“数智”微电网示范区建设3支党员突击队,为项目推进提供坚实组织保障。
2025年11月5日,独龙江电网灾后重建工程启动。面对天气多变、地质坚硬、运输艰难、降水量高等多重考验,工程指挥部实行见缝插针、错峰施工,高峰期360人同步奋战,集中攻坚。为严守生态红线,所有塔基严禁爆破,以人工配合空压机方式进行。物资运输方面,创新“大车+小车+无人机”立体模式,突破峡谷天险阻碍。施工期间,坚守“民生不断电”底线,投入发电机兜底保供,双语服务专班24小时响应诉求,赢得群众广泛支持。
重建立足长远的迭代升级,4条线路全部采用高塔跨越、改道避让设计,可抵御同等量级洪灾,实现不倒杆、不断线。为形成主干线路主供、储能系统稳压、柴油机组备用、微电网兜底的保供格局,2.5兆瓦/5兆瓦时储能装置即将投运,可实现0.1秒并离网无感切换,填补国内20千伏级联构网储能技术空白。
目前,独龙江南北两端应急柴油发电设备、35千伏独龙江变电站构网型储能系统、南代小组分布式光伏微电网等应急保供配套工程已先期落地投用,构建起多层次电力兜底保障体系。与此同时,35千伏第二联网链路、全域数智微电网升级等提质增效工程正有序推进,独龙江电网将迈入灾后全面固本、数智迭代升级的全新发展阶段。全线投运后,独龙江供电可靠性实现质的飞跃,中压线路联络率、中压可转供电率、配网自愈有效覆盖率实现100%全覆盖。(云南日报 记者李寿华 通讯员龙行娟)
